Финишную обработку выполняют по регламенту системы пола. Произвольный долив способен изменить поверхностный слой и не является правильной заменой последующему уходу. Состав, отделку и метод защиты согласуют заранее; жидкость на поверхности не всегда означает допустимое увлажнение.
Калькулятор полива бетона водой – онлайн-график кюринга и расхода
Профессиональный уход за бетоном после заливки: когда начинать, как часто поливать, сколько дней поддерживать влажность и сколько воды нужно. В статье – практические правила кюринга, способы укрытия, формулы и сводная таблица ориентиров.
Что умеет калькулятор
- Рассчитывает суточную норму воды (л/м²·сут) с учётом климата, метода удержания влаги и типа конструкции.
- Строит график циклов: утро/день/вечер с безопасными интервалами, без «сухих окон».
- Даёт подсказки по рискам: поздний старт, короткая длительность, редкие циклы, отсутствие укрытия.
- Считает л/цикл, л/сутки, общий объём на период, время полива и заправки ёмкостей.
- Подходит для плит/стяжек, лент, столбов/ростверков (разный коэффициент открытых поверхностей).
Как пользоваться
- Опишите геометрию (один участок или несколько): длина×ширина, готовая площадь или «несколько одинаковых».
- Выберите тип конструкции (плита/лента/столбы) – это влияет на коэффициент открытых поверхностей.
- Задайте климат: температура, ветер, солнце, влажность. Выберите метод: плёнка/геотекстиль, непрерывный распыл, мембрана, «без укрытия».
- Укажите длительность ухода (не меньше 7 суток). Оставьте «Авто» циклы или задайте вручную.
- Нажмите «Рассчитать» – получите числа и практические подсказки для площадки.
Почему кюринг обязателен
Кюринг – это удержание влаги и температуры для непрерывной гидратации цемента. Пересыхание в первые сутки снижает прочность, повышает усадку и риск трещин. Правило простое: ранний старт (0–2 ч после окончания водоотделения), непрерывная влажность, достаточный срок (≥ 7 суток; в жару/ветер – 10–14).
Сводная таблица ориентиров кюринга
| Параметр | Ориентир | Примечание |
| Ksurf (плита) | 1.00 | Открыта только верхняя поверхность |
| Ksurf (лента) | 1.25 | Верх + части боковин |
| Ksurf (столбы/ростверк) | 1.60 | Много открытых граней |
| Температура | ×0.9…×1.5 | Холодно → меньше; жарко → больше |
| Ветер | ×1.0…×1.35 | Ускоряет испарение |
| Солнце | ×0.95…×1.15 | Тень/пасмурно → меньше |
| Влажность воздуха | ×0.85…×1.20 | Сухой воздух → больше |
| Метод удержания влаги | ×0.10…×1.00 | Мембрана → 0.10; плёнка → 0.6–0.8; без укрытия → 1.00 |
| Старт ухода | 0–2 ч | После прекращения водоотделения |
| Частота полива | каждые 3–4 ч | Днём; ночью – реже |
| Срок ухода | ≥ 7 сут | Жара/ветер/сухо: 10–14 |
| База W₀ | ≈ 4 л/м²·сут | Диапазон 2–10 л/м²·сут |
Практика: как укрывать и поливать
- Плёнка ПЭ 100–150 мкм: укладывайте сразу после схватывания, внахлёст ≥ 10–15 см, швы герметизируйте. В жару – светлая/белая плёнка снижает нагрев.
- Геотекстиль/мешковина/брезент: материал должен быть постоянно влажным. Проливайте сверху мелкодисперсно, не допускайте высыхания кромок.
- Мембранные составы (curing compounds): распыляйте равномерно по свежей поверхности; повторите на ветру/жаре, если видно «пропуски». После качественного нанесения полив обычно не требуется.
- Непрерывный распыл: тонкая «дымка», равномерно по зонам. Это лучше редких «заливов» и почти как укрытие.
- Можно ли только проливать без укрытия? Можно как временную меру, но риск высок: пересыхание между циклами, неравномерность, размыв «цементного молочка». Предпочтительны укрытия или мембрана.
- Температура воды: близка к бетону (±5 °C). Не лейте ледяную воду на прогретую плиту.
- Техника полива: мелкий распыл, без луж и струй; не допускайте эрозии поверхности и вымывания.
- Вертикали (лента/столбы): теневая защита от солнца и ветра, бинтование влажной тканью, периодическое увлажнение.
- Погода: при сильном ветре/жаре увеличивайте частоту и переходите на укрытие; при дождях – следите за размывом и дренажом, не допускайте стоячей воды.
- Холодный период: при t < +5 °C полив неэффективен; требуется утепление, тепляки или прогрев по проекту.
Почему нельзя лить сильной струёй и оставлять лужи
Сильная струя и лужи размывают верхний слой бетона. Смывается «мелочь» – тонкий цементный слой и мелкая фракция песка (0–2 мм), а также тонкие минеральные добавки. Итог: поверхность становится рыхлой, появляется пыление, оголяется крупный заполнитель, ухудшается водо- и морозостойкость. Правильно – мелкий равномерный «дождик» без луж и размыва.
Как правильно поливать
- Распыл: используйте лейку с рассекателем или насадку «душ» – мелкие капли, равномерная «дымка».
- Расстояние: держите насадку на высоте ~0.5–1 м, не бейте под острым углом в одну точку.
- Движение: ведите «змейкой» или полосами, перекрытие 30–50%, без остановок на месте.
- Без луж: цель – матово-влажная плёнка влаги. Появилась лужа – уменьшите подачу/скорость.
- Температура воды: близка к бетону (±5 °C). Лёд на горячую плиту – нельзя.
- Между циклами: поверхность должна оставаться влажной – помогайте укрытиями (см. ниже).
Чем укрывать, чтобы не гонять воду каждые 2–3 часа
- Плёнка ПЭ 100–150 мкм: внахлёст 10–15 см, швы герметизируйте; в жару лучше светлая.
- Геотекстиль/мешковина: держите постоянно влажными, периодически увлажняйте мелким распылом.
- Мембранные составы (curing): распылить равномерно; после качественного нанесения полив обычно не нужен – контролируйте целостность плёнки.
- Непрерывный мелкий распыл: настройка «туман» по зоне – хороший вариант для больших площадей.

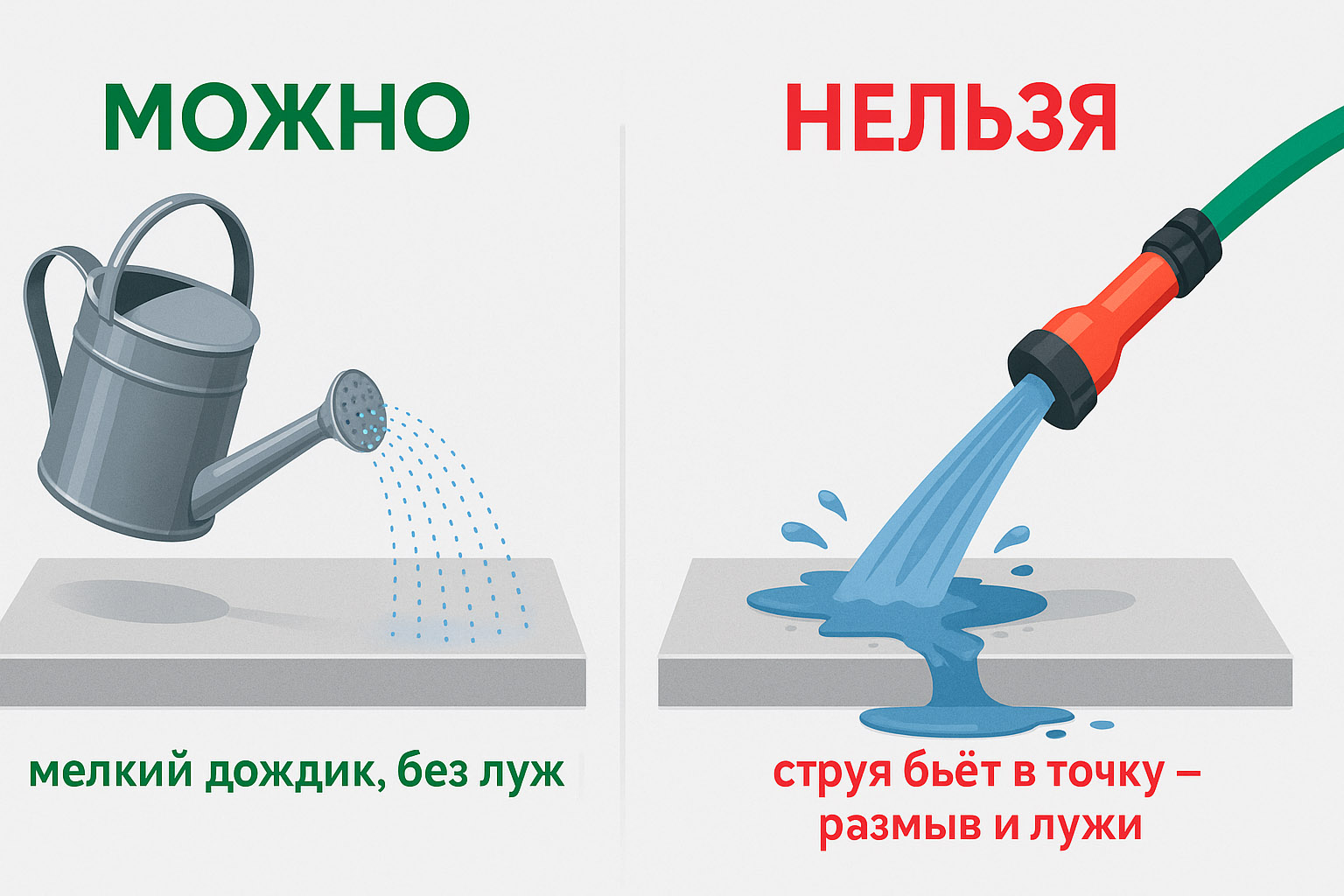

Наглядно: можно так / нельзя так
Сильная струя и лужи смывают верхний тонкий слой – цементное «молочко», мелкий песок (0–2 мм) и добавки. Поверхность становится пористой и слабой: пылит, оголяется щебень, падает водо- и морозостойкость. Правильно – мелкий равномерный распыл и/или укрытие плёнкой/влажным геотекстилем, чтобы между поливами не было «сухих окон».
Если уже появились дорожки/лужи – что делать
- Сразу прекратите струйный полив, уберите лужи мягким шпателем/сквизером.
- Перейдите на мелкий распыл и/или накройте поверхность плёнкой/влажным геотекстилем.
- При систематическом размыве после набора прочности возможна шлифовка и упрочнение (по проекту).
Коротко: что происходит при «плохом» поливе
- Смывается тонкий цементный слой и мелкий песок – падает прочность поверхности.
- Появляется пыление, «гравийная» фактура, оголяется крупный заполнитель.
- Растёт водопоглощение и риск морозного разрушения в будущем.
Типовые сценарии
- Плита/стяжка 60–120 м²: плёнка или геотекстиль + 2–4 увлажнения днём; в жару – до 6 мелких циклов.
- Лента фундамента: укрыть верх и свесы, боковины защитить тенью/матами; контролировать ветер.
- Столбы/ростверк: влажные бинты/геотекстиль, локальные распылители; следить за подсушиванием граней.
- Мембранный кюринг: разовый расход по паспорту; контроль целостности; при повреждениях – локальное восстановление.
Частые ошибки
- Поздний старт (спустя многие часы) – поверхность уже «схватилась» и дала усадочные трещины.
- Редкие «заливы» вместо удержания влажности – появляются сухие окна.
- Отсутствие укрытия в жару и ветер – быстрое испарение, пыление.
- Сильная струя, лужи – эрозия, вымывание цемента и песка.
- Игнорирование вертикалей/кромок – они пересыхают первыми.
Они применяются на разных стадиях и выполняют разные функции. Добавку дозируют в составе, а поверхностное средство используют по своему регламенту после обработки. Наличие одного не означает автоматической замены другого; совместимость проверяют для выбранной конструкции и отделки.
Уточните требования системы к основанию, допустимость остаточной плёнки и её удаления. Защита бетона должна сочетаться с последующей подготовкой. Мы согласуем ограничения состава; средство, удобное для твердения, не обязательно допускается оставить под клеевым или полимерным слоем.
Да, интенсивный воздухообмен и низкая влажность способны ускорять испарение. Проверьте проёмы, вентиляцию и локальные потоки. Внутреннее расположение не отменяет уход; укрытие и режим должны соответствовать фактическим условиям помещения, а не только прогнозу наружной погоды.
Он может вызвать неравномерное обезвоживание и температурные деформации. Режим обогрева разрабатывают для всей системы, контролируя условия поверхности. Быстрое высушивание не является целью начального твердения; кажущаяся сухость не подтверждает требуемую прочность материала.
Отсутствие следа от обуви не подтверждает готовность к концентрированным нагрузкам. Нужны проектный допуск и контроль прочности конструкции. Мы предоставляем сведения о партии, а разрешение на складирование оценивают для конкретной массы, площади опирания и стадии твердения.
Нет, эти этапы согласуют, но не подменяют друг другом. Сначала обеспечивают необходимое твердение, затем выполняют предусмотренный режим пуска системы. Нельзя включать интенсивный нагрев по собственному расписанию только ради удаления влаги или ускорения срока отделки.
Наличие мембраны снизу не защищает открытый верх от испарения. Учитывайте всю конструкцию и выбранную технологию отделки. Уход организуют для доступных поверхностей отдельно; один защищённый контактный слой не подтверждает полноценный влажностный режим всей плиты.
Вокруг препятствий укрытие и распределение воды часто оказываются неоднородными. Осмотрите стыки полотен, кромки и труднодоступные места. Равномерный мокрый вид открытой площади между колоннами не гарантирует, что все примыкания получают ту же защиту.
Да, внешний результат зависит от метода, состояния поверхности и условий. Для архитектурных требований заранее согласуют систему ухода и пробный участок. Защиту нельзя отменять ради цвета; выбирают совместимый способ, обеспечивающий твердение и приемлемый внешний вид.
Определите допустимый метод защиты бетона и меры предотвращения нежелательного попадания воды. Уход согласуют с работами на площадке заранее. Отказ от защиты из-за оборудования не является решением; может потребоваться иной совместимый способ сохранения влаги по технологии.
Формирование свойств и достижение допустимой остаточной влажности — разные задачи. Готовность к отделке проверяют по требованиям покрытия. Мы не приравниваем завершение программы ухода к немедленному разрешению приклеивать паркет, винил или наносить влагочувствительную систему.
Нет, она не обеспечивает контролируемый режим всей площади и может загрязнять или повреждать поверхность. Устраните причину и восстановите принятую защиту. Наличие постоянно мокрой зоны не доказывает, что соседние участки не высыхают и получают нужные условия твердения.
Осмотрите поверхность на повреждения и сухие зоны, оцените сохранность предусмотренного режима. Временный проходной настил не обязательно удерживает влагу. Если уход ещё должен продолжаться, восстановите согласованную защиту, а не считайте сам факт укрытия настилом достаточным выполнением программы.
Высокий класс не задаёт универсальный срок защиты в любых условиях. Важны состав, температура, геометрия и требуемое состояние к окончанию режима. Мы уточняем характеристику партии; решение о прекращении ухода должно соответствовать технологии, а не одному числу в маркировке.
Да, заранее проверяют совместимость материалов ухода с обработкой и последующим покрытием. При необходимости согласуют удаление остатков и подготовку. Шлифование позднее не компенсирует повреждение от раннего пересыхания, поэтому программу твердения и финишной обработки планируют совместно.
